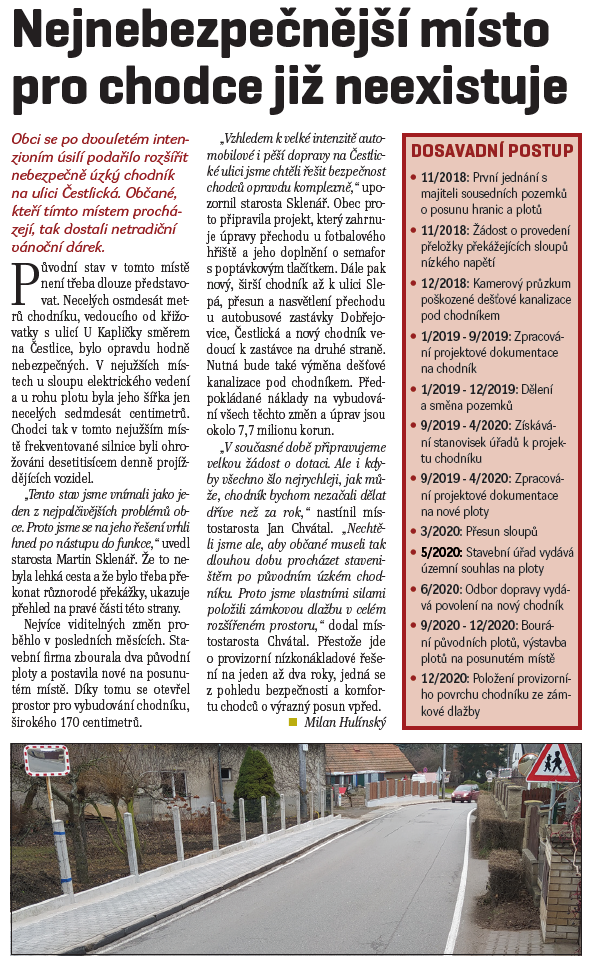

Rozšíření chodníku v ulici Čestlické a oprava dešťové kanalizace

Pozšířený chodník v roce 2019.

Stav: dokončené
Projekt: 2020
Realizace: do června 2022

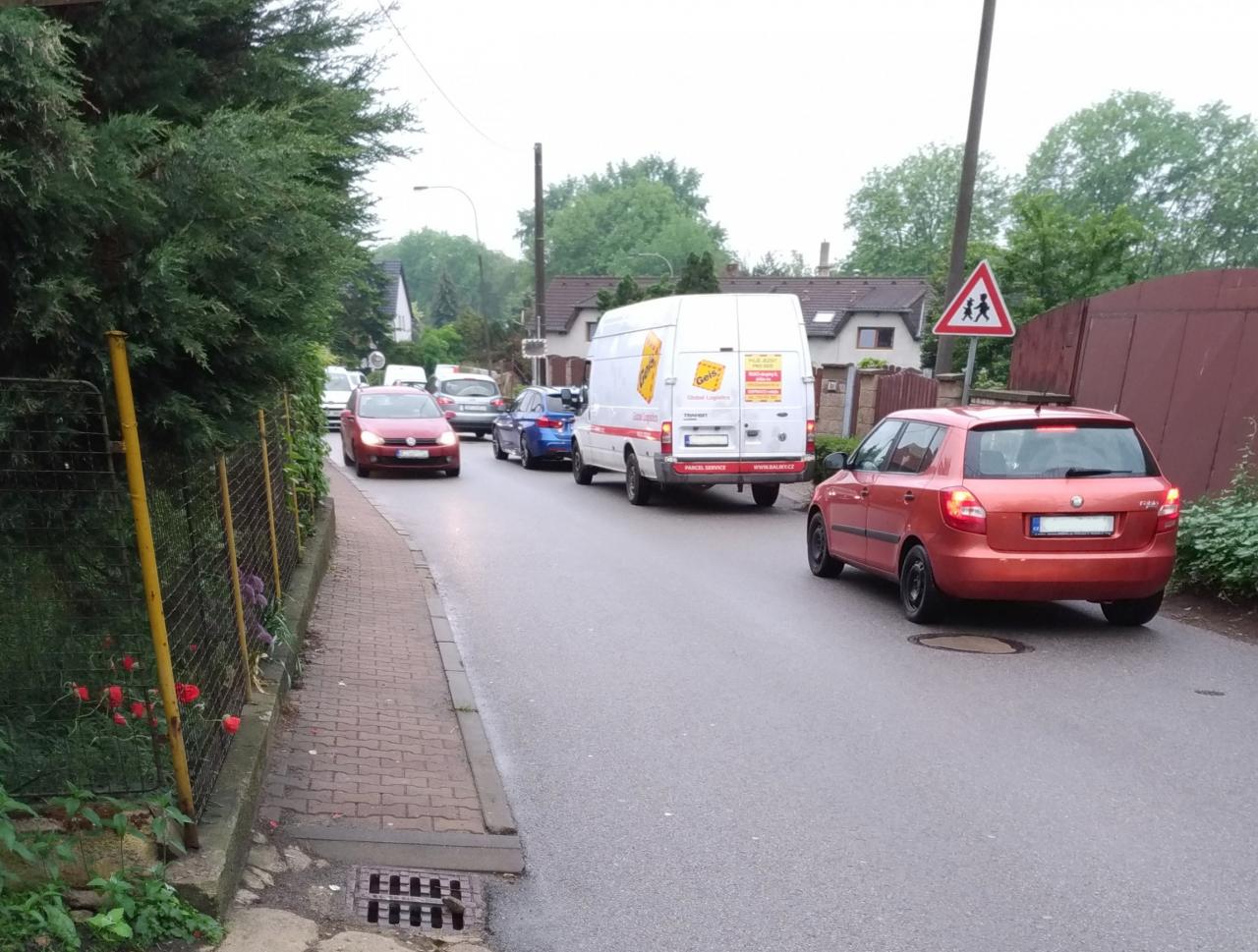

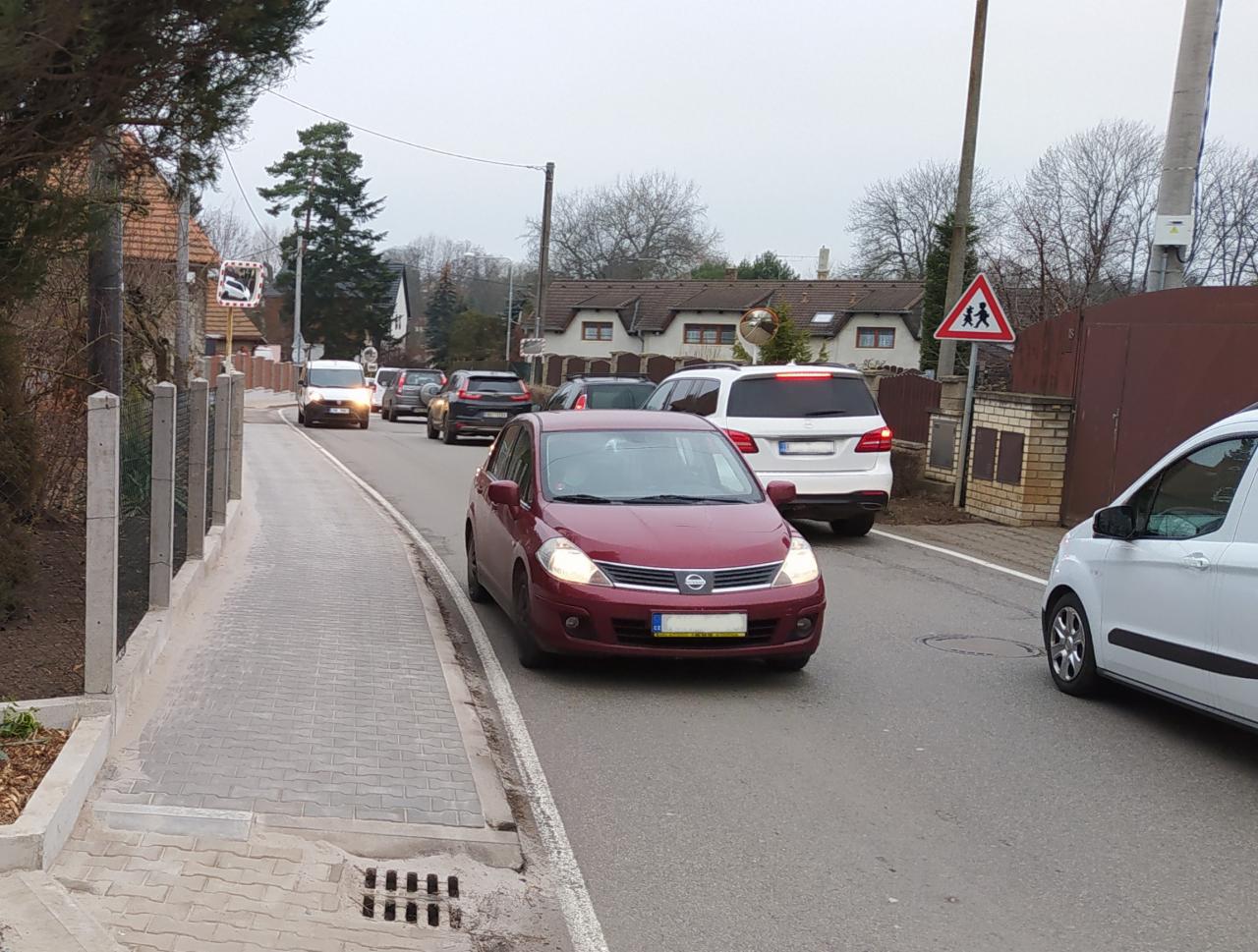

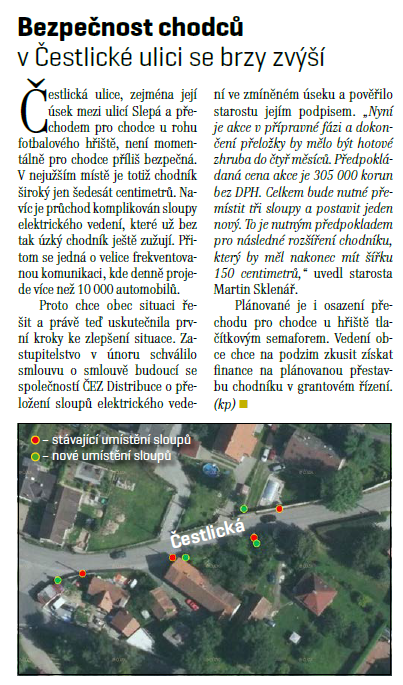

Cílem je dosahnout rozšíření chodníku, nyní v některých místech širokého pouze 60 cm, na nejužším a nejfekventovanějším místě průtahu Dobřejovicemi. Součástí projektu je směna či nákup pozemků, výstavba nových plotů, přesun sloupů elektrického vedení (vedeno jako samostatný projekt), oprava dešťové kanalizace, výstavba chodníku a dopravní značení.

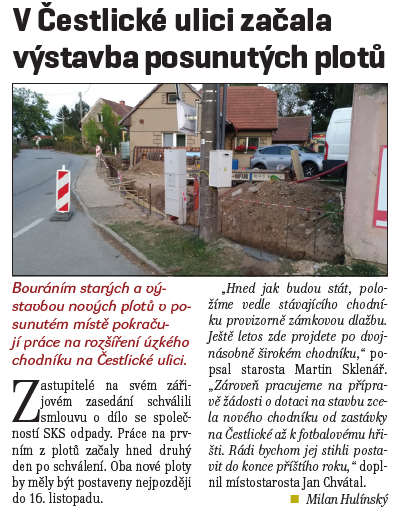

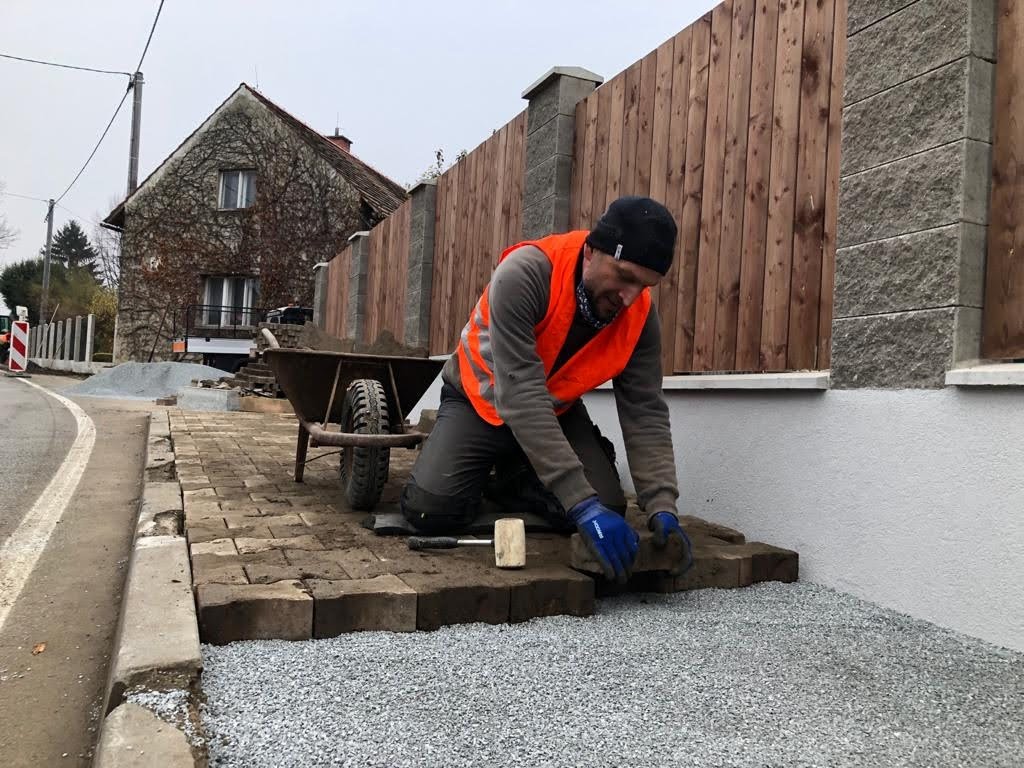

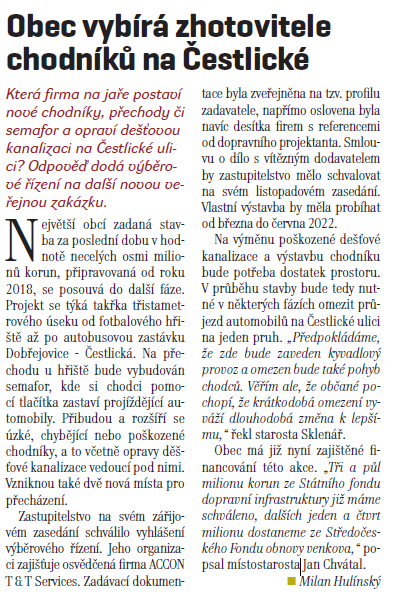

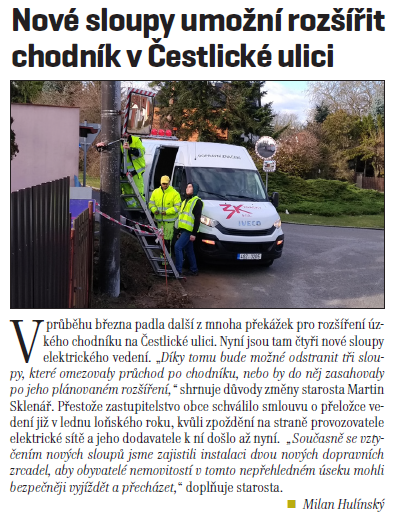

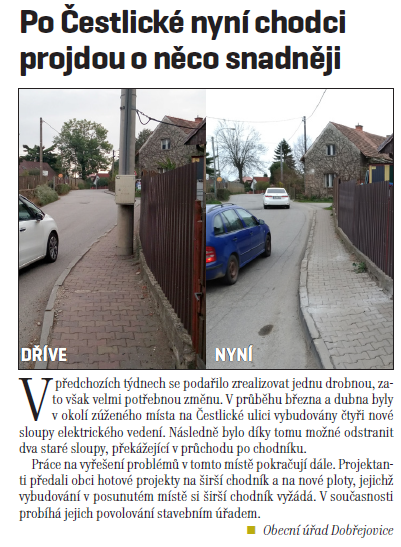

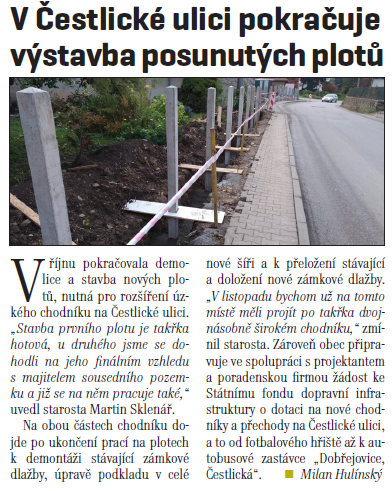

Stav duben 2021: byly vystavěny oba ploty v posunutém místě, na konci roku 2020 byl vlastními silami obce provizorně rozšířen chodník. Byla podání žádost o dotaci na SFDI, která byla úspěšná.

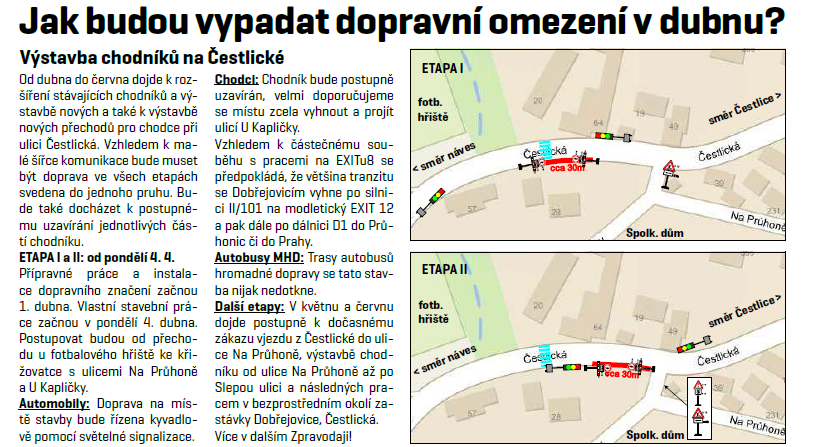

Realizace proběhne od dubna do června 2022.

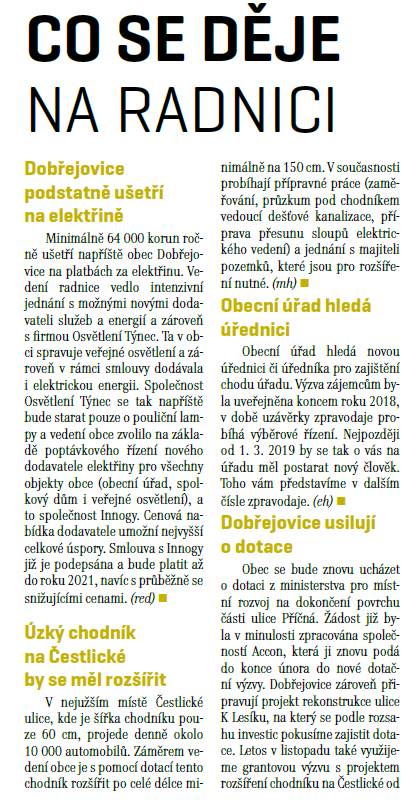

Uveřejněné články:

Ke stažení:


Investiční akce „Rozšíření chodníku v ulici Čestlické a oprava dešťové kanalizace“
je spolufinancována z prostředků Státního fondu dopravní infrastruktury.

sfdi


Projekt byl podpořen částkou 1 239 000 Kč ze Středočeského Fondu obnovy venkova.

logo SK

Datum vložení: 20. 6. 2022 15:58
Datum poslední aktualizace: 20. 7. 2022 14:37
Autor: Správce Webu

Naše obec

Kalendář

Po Út St Čt So Ne
1 2 3 4 5 6 7
8 9 10 11 12 13 14
15 16 17 18 19 20 21
22 23 24
1
25 26 27
1
28
29 30
1
1 2 3 4 5

Mobilní rozhlas



Výška hladiny

Dobřejovický potok


Více informací z měrného bodu naleznete na serveru envimonitoring.cz



UPOZORNĚNÍ: Veškerá data jsou bez právní záruky.
